Đối với khách hàng, mỗi chiếc màn hình LED đều là một khoản đầu tư lớn, vì vậy, việc thi công lắp đặt không chỉ cần nhanh chóng mà còn đảm bảo đúng kỹ thuật. Chính vì lẽ đó, bài viết này LIA sẽ tiết lộ toàn bộ quy trình thi công lắp đặt màn hình LED từ A-Z, giúp quý khách hàng hình dung rõ ràng hơn về cách đội ngũ thi công làm việc để mang lại sản phẩm hoàn thiện, bền đẹp và chất lượng. Hãy cùng khám phá!
Mục lục
- 5 cách lắp đặt màn hình LED phổ biến
- Quy trình lắp đặt màn hình LED ngoài trời với tủ trên khung thép
- Bước 1: Khảo sát vị trí lắp đặt
- Bước 2: Tính toán kích thước màn hình
- Bước 3: Chuẩn bị vật liệu và công cụ
- Bước 4: Dựng khung theo kích thước đã tính toán
- Bước 5: Lắp đặt tủ LED lên khung thép
- Bước 6: Kết nối dây nguồn AC
- Bước 7: Kết nối dây tín hiệu
- Bước 8: Cấu hình màn hình LED và gửi chương trình
- Bước 9: Kiểm tra sau lắp đặt
- Quy trình lắp đặt màn hình LED trong nhà không cần tủ
5 cách lắp đặt màn hình LED phổ biến
Lắp màn hình LED trên khung thép

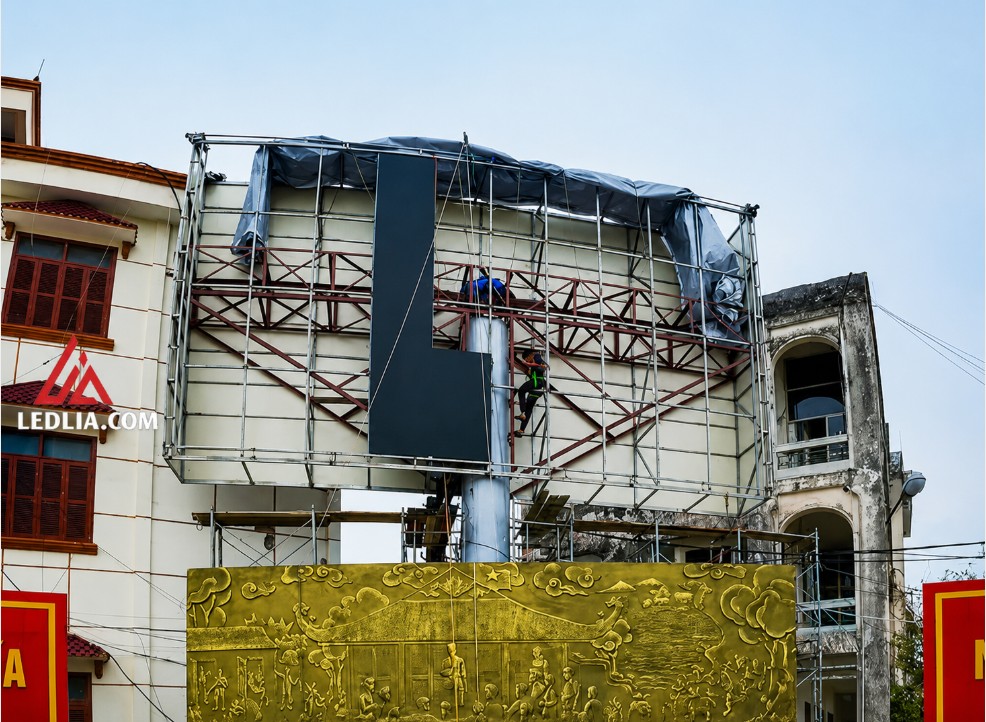

- Phương pháp này sử dụng các tủ màn hình LED (cabinet LED) được cố định trên một khung thép chắc chắn.
- Thích hợp cho những không gian lớn, yêu cầu độ bền cao, thường dùng ở sân khấu, quảng cáo ngoài trời.
Lắp màn hình LED trực tiếp lên tường
- Tủ màn hình LED được gắn trực tiếp vào tường, tiết kiệm không gian và chi phí.
- Phù hợp cho các không gian trong nhà như phòng hội nghị, văn phòng hoặc showroom.
Lắp màn hình LED trên giá đỡ
- Các tủ màn hình LED được đặt lên giá đỡ chuyên dụng, dễ di chuyển và điều chỉnh.
- Thường được sử dụng trong các sự kiện tạm thời hoặc triển lãm.

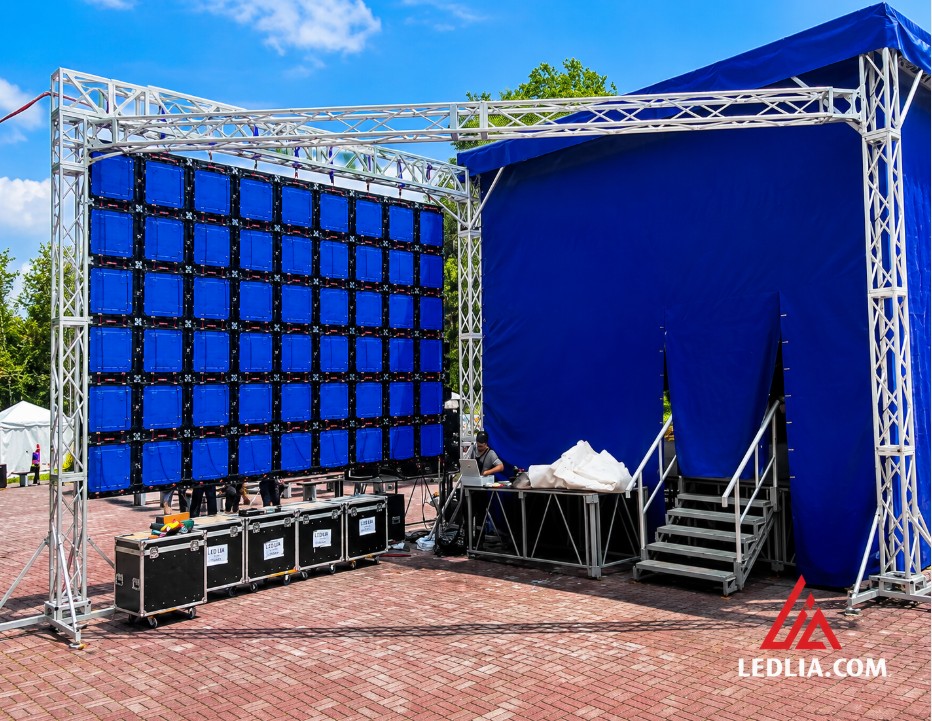

Lắp màn hình LED treo từ thanh treo
- Màn hình được treo từ trên cao bằng thanh treo, tạo hiệu ứng hiện đại và tối giản.
- Phương pháp này lý tưởng cho các trung tâm thương mại, sân khấu hoặc nhà hàng.
Lắp module LED trực tiếp lên khung thép
- Thay vì dùng tủ màn hình, các module LED nhỏ được lắp trực tiếp lên khung thép, ghép lại thành màn hình lớn.
- Cách này linh hoạt hơn, dễ tạo hình theo thiết kế đặc biệt, phù hợp cho các màn hình sáng tạo.
Quy trình lắp đặt màn hình LED ngoài trời với tủ trên khung thép
Việc lắp đặt màn hình LED ngoài trời sử dụng tủ gắn trên khung thép là một giải pháp chuyên nghiệp và phổ biến. Các tủ LED (cabinet) được tích hợp sẵn các module LED, nguồn điện, card nhận tín hiệu, cáp dữ liệu và các linh kiện khác, giúp việc kết nối trở nên đơn giản như lắp ghép những khối xếp hình. Phương pháp này phù hợp để tạo ra màn hình lớn với độ bền cao, nhưng cần chú ý những yếu tố quan trọng để đảm bảo hiệu quả và độ an toàn.
Ưu điểm và nhược điểm của phương pháp
Ưu điểm:
- Tủ LED bảo vệ tốt các module khỏi tác động vật lý và điều kiện thời tiết.
- Dễ lắp ráp nhờ tính module hóa.
- Thuận tiện trong vận chuyển và lắp đặt.
- Kết nối dây cáp dễ dàng, ổn định.
- Tăng độ bền và bảo vệ tốt các linh kiện bên trong.
Nhược điểm:
- Chi phí cao hơn các phương pháp khác.
- Yêu cầu không gian lắp đặt lớn hơn.
Bước 1: Khảo sát vị trí lắp đặt
Trước khi lắp đặt, cần khảo sát kỹ khu vực dự định lắp màn hình để đảm bảo đáp ứng các yêu cầu kỹ thuật. Một số yếu tố cần xem xét:
- Địa hình: Độ bằng phẳng, kết cấu nền móng.
- Khả năng chịu lực: Đảm bảo khung thép và tòa nhà có thể chịu được trọng lượng màn hình và kết cấu.
- Điều kiện thời tiết: Mưa, gió, nhiệt độ cao/thấp.
- Ánh sáng môi trường: Ảnh hưởng đến độ hiển thị.
- Vật cản: Cây cối, tòa nhà xung quanh.
- Nguồn điện và kết nối mạng: Đảm bảo đủ điều kiện để vận hành.
Xem chi tiết: Quy trình khảo sát mặt bằng lắp đặt màn hình LED tại LEDLIA
Bước 2: Tính toán kích thước màn hình
Sau khi khảo sát, tiếp tục tính toán kích thước tổng thể của màn hình, bao gồm:
- Kích thước từng tủ LED.
- Tổng kích thước màn hình để đảm bảo đủ không gian lắp đặt.
- Kích thước khung thép hỗ trợ, đảm bảo ổn định và an toàn.
Bước 3: Chuẩn bị vật liệu và công cụ
Những vật liệu cần chuẩn bị bao gồm:
- Tủ LED màn hình.
- Cáp nguồn, cáp mạng dữ liệu, cáp điều khiển USB, cáp HDMI/DVI/VGA.
- Khung thép, bu lông, tấm kết nối, máy hàn.
- Bộ điều khiển LED hoặc bộ xử lý video.
- Máy tính xách tay.
- Dụng cụ bảo hộ lao động: Nón, dây đai an toàn.

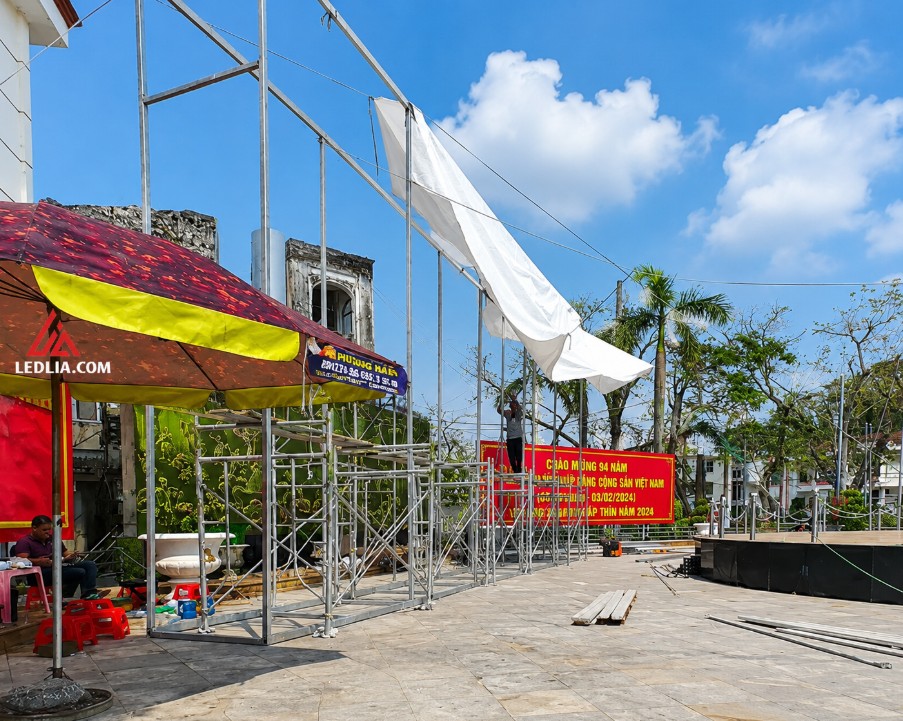

Bước 4: Dựng khung theo kích thước đã tính toán
Sau khi khảo sát vị trí và xác định địa điểm lắp đặt lý tưởng, bước tiếp theo là xây dựng khung thép dựa trên các kích thước đã đo đạc.
- Nguyên vật liệu: Sử dụng ống thép hình chữ nhật kích thước 4×4 cm hoặc 4×8 cm để làm cấu trúc chính.
- Hàn khung: Hàn các bộ phận lại với nhau để tạo thành khung chắc chắn, có khả năng chịu được trọng lượng của các tủ LED.
- Đảm bảo độ cân bằng: Khung phải được dựng thẳng, chắc chắn, và được neo chặt vào nền để chống chịu được các tác động của gió, mưa.
Lưu ý về thiết kế:
- Tiếp cận bảo trì: Nếu thiết kế là loại màn hình LED bảo trì phía sau, thì cần để lại khoảng cách rộng 600mm đến 900mm để kỹ thuật viên có thể dễ dàng tiếp cận và sửa chữa.
- Dịch vụ phía trước: Nếu màn hình LED bảo trì phía trước, không phải giữ khoảng trống phía sau màn hình.
Bước 5: Lắp đặt tủ LED lên khung thép
Khi khung thép đã được dựng chắc chắn, tiếp tục lắp các tủ LED lên khung bằng các bước sau:
- Định vị tủ LED: Cẩn thận đặt từng tủ LED lên khung thép, đảm bảo tủ được căn chỉnh chính xác và thẳng hàng.
- Hỗ trợ tạm thời: Sử dụng các thiết bị hỗ trợ tạm thời hoặc kẹp để giữ cố định các tủ trong khi chuẩn bị gắn chặt chúng.
- Gắn tấm kết nối: Sử dụng các tấm kết nối để cố định tủ LED vào khung thép phía sau các ống thép hình chữ nhật (kích thước 40×40mm).
- Bắt bu-lông: Dùng bu-lông M10 x 60mm xuyên qua tấm kết nối và ống thép để gắn chặt từng tủ vào khung tại các điểm kết nối.
- Phân bổ lực đều: Siết chặt bu-lông đều trên tất cả các điểm kết nối để tránh áp lực không đồng đều và đảm bảo độ ổn định.
- Kiểm tra kết nối: Kiểm tra từng tủ để xác nhận các điểm kết nối đã chắc chắn, không có khe hở giữa các tủ.
Chuẩn bị đi dây:
Sau khi các tủ LED được gắn chặt, tiến hành kết nối các dây tín hiệu và dây nguồn cần thiết. Cuối cùng, kỹ thuật viên kiểm tra lại toàn bộ hệ thống để đảm bảo:
- Kín nước: Không có khe hở nào để hơi ẩm có thể xâm nhập vào, đặc biệt là trong môi trường ngoài trời.
- An toàn: Các điểm kết nối điện và tín hiệu đều hoạt động ổn định, sẵn sàng cho bước cấu hình và thử nghiệm màn hình.
Bước 6: Kết nối dây nguồn AC
Sau khi các tủ LED đã được cố định lên khung thép, bước tiếp theo là kết nối dây nguồn cho tất cả các tủ.
Xác định cổng nguồn:
- Tủ LED thường có hai cổng kết nối nguồn, được gắn nhãn POWER IN và POWER OUT ở phía sau.
- POWER IN: Dùng để nhận nguồn điện chính từ hộp phân phối điện.
- POWER OUT: Dùng để nối tiếp các tủ khác trong hệ thống.
Kết nối dây nguồn AC:
Dây nguồn AC: Dùng loại dây nguồn 3 lõi, tiết diện 2.5㎡.
Cấu hình dây:
- Dây nâu: Kết nối với dây pha (L).
- Dây xanh dương: Kết nối với dây trung tính (N).
- Dây vàng-xanh: Kết nối với dây nối đất (E).
Kết nối dây từ hộp phân phối điện đến cổng POWER IN của tủ LED đầu tiên.
Tải điện tối đa của dây nguồn:
Dây nguồn AC có tải tối đa 3.6KW (3600W).
Tính số tủ LED mà một dây nguồn có thể hỗ trợ:
Công suất của mỗi tủ: Giả sử mỗi tủ có 3 bộ nguồn 300W, tổng công suất mỗi tủ:
3×300W=900W3 \times 300W = 900W.
Số tủ mà một dây nguồn tải được:
3600W÷900W=43600W \div 900W = 4.
Một dây nguồn AC có thể cung cấp nguồn cho tối đa 4 tủ LED.
Kiểm tra kết nối:
Kiểm tra kỹ lưỡng các kết nối sau khi hoàn tất để đảm bảo dây nguồn được đấu đúng cách, an toàn trước khi cấp nguồn.
Bước 7: Kết nối dây tín hiệu
Sau khi hoàn thành bước nối dây nguồn, tiếp theo là kết nối dây tín hiệu để đảm bảo nội dung (video, hình ảnh, văn bản,…) được truyền tải từ hệ thống điều khiển đến các tủ LED.
Kết nối hệ thống điều khiển:
- Kết nối máy tính (laptop) với bộ điều khiển LED bằng các dây tín hiệu như HDMI, DVI, hoặc cáp Ethernet.
- Đầu ra từ bộ điều khiển được kết nối vào cổng INPUT của tủ LED đầu tiên bằng cáp Ethernet.
Nối tiếp các tủ LED:
- Từ tủ đầu tiên, nối OUTPUT của tủ này vào INPUT của tủ tiếp theo.
- Lặp lại quá trình này cho đến khi tất cả các tủ trong hệ thống được nối.
Đảm bảo tải điểm ảnh:
- Mỗi cổng xuất tín hiệu của bộ điều khiển có một giới hạn tải điểm ảnh tối đa (số điểm ảnh chiều rộng và chiều cao).
- Tổng số điểm ảnh của các tủ nối tiếp phải nằm trong giới hạn tải của bộ điều khiển.
Bước 8: Cấu hình màn hình LED và gửi chương trình
Sau khi hoàn thành các kết nối vật lý, bước tiếp theo là bật nguồn màn hình LED và kiểm tra từng tủ LED xem có hoạt động đúng hay không. Quá trình này bao gồm việc sử dụng phần mềm gỡ lỗi để cấu hình màn hình LED, thường đi kèm với hệ thống điều khiển màn hình.
1. Cài đặt phần mềm cấu hình màn hình LED:
Dưới đây là một số phần mềm phù hợp với các hệ thống điều khiển khác nhau:
- Colorlight Control System: LEDVision, iSet, v.v.
- Novastar Control System: NovaLCT, SmartLCT, v.v.
- Huidu Control System: HDPlayer, HDSet, v.v.
- Linsn Control System: LEDStudio, LEDSet, v.v.
Xem thêm: Giới thiệu chi tiết một số phần mềm điều khiển màn hình LED
2. Cấu hình màn hình LED:
Nhập tệp cấu hình: Thông thường, nhà cung cấp màn hình sẽ cung cấp tệp cấu hình đã được lưu trong thẻ nhận tín hiệu (receiver card) của tủ LED. Bạn có thể nhập tệp này vào phần mềm để thiết lập nhanh chóng.
Tạo tệp cấu hình mới: Trong trường hợp không có tệp cấu hình, bạn có thể sử dụng chức năng thiết lập thông minh (smart settings) của phần mềm gỡ lỗi để tạo tệp mới.
Tệp cấu hình phổ biến:
- Linsn: Tệp RCG.
- Novastar: Tệp RCFGX.
- Colorlight: Tệp RCVBP.
3. Kiểm tra hiển thị:
Sau khi cấu hình xong, nhân viên kỹ thuật gửi chương trình để kiểm tra xem màn hình có hiển thị đầy đủ hình ảnh hay không. Nếu hình ảnh không hiển thị đúng, thực hiện lại bước cấu hình hoặc kiểm tra kết nối.
Bước 9: Kiểm tra sau lắp đặt
Sau khi hoàn tất cấu hình, cần thực hiện kiểm tra chi tiết để đảm bảo màn hình LED hoạt động ổn định trong điều kiện thực tế.
1. Kiểm tra môi trường:
- Chống gió và chống nước: Đảm bảo hệ thống có khả năng chịu được các yếu tố thời tiết bên ngoài.
- Hệ thống tản nhiệt: Kiểm tra nhiệt độ hoạt động của các tủ LED, đảm bảo chúng không quá nóng.
2. Kiểm tra cấu trúc thép:
- Xác nhận khung thép không bị lỏng lẻo và đủ chắc chắn để chịu được trọng lượng màn hình và điều kiện môi trường.
3. Kiểm tra an toàn dây cáp:
- Đảm bảo dây nguồn và dây tín hiệu được kết nối an toàn, không bị hở hay lỏng.
Hoàn tất lắp đặt
Sau khi hoàn thành các bước kiểm tra và cấu hình, màn hình LED đã sẵn sàng để vận hành. Đây là bước cuối cùng trong quá trình lắp đặt màn hình LED ngoài trời với tủ cabinet, đảm bảo hệ thống hoạt động hiệu quả và an toàn.
Quy trình lắp đặt màn hình LED trong nhà không cần tủ
Cách lắp đặt này sử dụng các module LED riêng lẻ, gắn trực tiếp vào khung, mang lại giải pháp linh hoạt và có thể tùy chỉnh cho nhiều môi trường khác nhau. Điều này cũng loại bỏ nhu cầu sử dụng tủ cồng kềnh, giúp màn hình có vẻ ngoài gọn gàng hơn và dễ dàng tích hợp vào kiến trúc hiện có. Tuy nhiên, lại cần lắp ráp các module LED, nguồn điện LED, thẻ nhận tín hiệu LED và các linh kiện khác.
Ưu điểm:
- Tiết kiệm chi phí: Giảm chi phí vật liệu do không cần sử dụng tủ.
- Tùy chỉnh kích thước dễ dàng: Có thể điều chỉnh kích thước màn hình theo từng module, trong khi lắp đặt với tủ có kích thước cố định.
- Tối ưu hóa việc sử dụng thẻ nhận tín hiệu và nguồn điện LED: Với lắp đặt không tủ, thẻ nhận tín hiệu và nguồn điện có thể được sử dụng chung cho nhiều module, trong khi với lắp đặt tủ, chúng chỉ được sử dụng cho từng tủ riêng biệt.
- Màn hình có thiết kế mỏng và đơn giản hơn.
Nhược điểm:
- Cần nhiều lao động và chi phí: Việc lắp ráp các thành phần riêng lẻ tốn nhiều thời gian và công sức hơn.
- Thiếu bảo vệ: Các module LED không được bảo vệ bởi tủ, dễ bị hư hại bởi các tác động từ bên ngoài hoặc yếu tố môi trường.
- Cần độ chính xác cao: Việc lắp ráp yêu cầu sự chính xác để đảm bảo các module được căn chỉnh đúng và các kết nối vững chắc.
- Chi phí và thời gian bảo trì cao hơn: Màn hình không tủ yêu cầu bảo trì phức tạp và tốn kém hơn.
- Có thể gặp vấn đề về độ phẳng: Nếu màn hình quá lớn, có thể gặp vấn đề về độ phẳng không đều.
- Chỉ phù hợp cho lắp đặt trong nhà.
Tiếp theo, chúng ta sẽ cùng tìm hiểu quy trình chi tiết để lắp đặt màn hình LED trong nhà mà không cần sử dụng tủ.
Bước 1: Chuẩn bị vật liệu lắp đặt
Trước tiên, đội thi công sẽ chuẩn bị đầy đủ các vật liệu. Đây là danh sách vật liệu hoàn chỉnh cho lắp đặt màn hình LED trong nhà, nơi các module LED được gắn vào khung:
- Cáp Ethernet
- Cáp nguồn AC
- Cáp nguồn đỏ đen
- Cáp tín hiệu phẳng
- Module LED
- Thẻ nhận tín hiệu LED
- Thẻ gửi tín hiệu LED hoặc Bộ xử lý video LED
- Máy tính xách tay có phần mềm debug cài sẵn
- Bu lông
- Cờ lê
- Ống thép hình chữ nhật
Bước 2: Xây dựng khung thép
Sau khi chuẩn bị xong tất cả các vật liệu, bước tiếp theo là tạo ra khung thép. Đây là bước quan trọng đảm bảo sự vững chắc và hỗ trợ cho các module LED.
Tính toán kích thước màn hình LED
Khung thép cần được thiết kế để phù hợp với kích thước của các module LED. Ví dụ, giả sử nếu sử dụng module LED có kích thước 320*160mm, công thức tính kích thước như sau:
- Chiều cao = Số lượng module LED theo chiều dọc × Chiều cao của mỗi module
- Chiều rộng = Số lượng module LED theo chiều ngang × Chiều rộng của mỗi module
Để tính chiều cao của màn hình LED, cần nhân số lượng các module được xếp dọc với chiều cao của mỗi module. Ví dụ, nếu có 5 module xếp dọc, mỗi module có chiều cao 0.16m, tổng chiều cao màn hình sẽ là 0.9m.
Tương tự, chiều rộng màn hình LED có thể được xác định bằng cách nhân số lượng module ngang với chiều rộng của mỗi module. Nếu có 10 module xếp ngang, mỗi module có chiều rộng 0.32m, tổng chiều rộng màn hình sẽ là 3.2m.
Tính toán khoảng cách
Thông thường, bạn cần tính đến các khoảng cách nhỏ và khe hở giữa các module và khung, thường là khoảng 10mm. Các khoảng cách này có thể ảnh hưởng đến kích thước tổng thể của khung, vì vậy cần phải cộng thêm tổng khoảng cách vào cả tính toán chiều dọc và chiều ngang.
Điều chỉnh kích thước cuối cùng
Sau khi tính toán tổng chiều cao và chiều rộng, bao gồm cả các khoảng cách, từ đó có thể xác định kích thước cuối cùng của khung. Trong ví dụ này, kích thước cuối cùng của toàn bộ khung sẽ là:
- Chiều rộng: 3200mm + 10mm = 3210mm
- Chiều cao: 900mm + 10mm = 910mm
Xây dựng khung thép
Sau khi tính toán kích thước của khung, đội thi công thể bắt đầu hàn kết cấu thép với các ống thép hình chữ nhật, kích thước thường là 40x40mm hoặc 40x20mm. Mỗi module và nguồn điện góp phần vào trọng lượng tổng thể, vì vậy cần đảm bảo rằng khung đủ chắc chắn để hỗ trợ toàn bộ trọng lượng của màn hình LED.
Lắp đặt kết cấu thép
Sau khi kết cấu thép được hàn hoàn chỉnh, bước tiếp theo là lắp đặt kết cấu này lên tường. Trước tiên, cần căn chỉnh khung với các điểm tham chiếu đã đánh dấu và cố định chúng bằng các bu lông và neo chắc chắn. Sau đó, đảm bảo rằng tất cả các kết nối được siết chặt và khung được căn chỉnh thẳng, thực hiện các điều chỉnh cần thiết trước khi siết chặt hoàn toàn các bu lông.
Sau khi khung được lắp đặt chắc chắn, kỹ thuật viên sẽ kiểm tra để xác nhận rằng kết cấu ổn định và căn chỉnh đúng.
Bước 3: Lắp đặt nguồn cung cấp điện
Sau khi khung thép đã được lắp đặt lên tường, bước tiếp theo là lắp đặt nguồn cung cấp điện.
Kết nối cáp DC5V với với nguồn cấp điện
Trước khi lắp nguồn cung cấp điện vào khung thép, chúng ta cần kết nối cáp DC5V với nguồn cung cấp điện.
Việc thực hiện kết nối này trước khi lắp đặt sẽ giúp đơn giản hóa quá trình, đặc biệt nếu nguồn cung cấp điện được đặt ở vị trí cao, nơi việc tiếp cận có thể không dễ dàng. Bằng cách kết nối cáp DC5V ở mức độ mặt đất, bạn có thể đảm bảo một quá trình lắp đặt an toàn và hiệu quả, giảm thiểu rủi ro xảy ra lỗi khi làm việc ở không gian hạn chế.
Thông thường, cáp DC5V bao gồm hai dây: một dây đỏ cho kết nối dương và một dây đen cho kết nối âm. Để thực hiện kết nối, gắn dây đỏ vào đầu ra “+” của nguồn cung cấp điện và dây đen vào đầu ra “-”.
Lắp nguồn cấp điện vào khung thép
Sau khi cáp DC5V được kết nối an toàn với nguồn cung cấp điện, tiếp tục lắp đặt nguồn cung cấp điện lên khung thép.
Trước tiên, cần tính toán tải của nguồn cung cấp điện để xác định số lượng module LED có thể được hỗ trợ, cả theo chiều ngang và chiều dọc, dựa trên công suất của nguồn cung cấp.
Tiêu chuẩn như sau:
- 1 nguồn cung cấp AC 200W (5V, 40A, 200W) có thể hỗ trợ 4 module LED
- 1 nguồn cung cấp AC 300W (5V, 60A, 300W) có thể hỗ trợ 6 module LED
Tiếp theo, tìm vị trí lắp nguồn cung cấp điện dựa trên số lượng module LED theo chiều ngang và chiều dọc.
Khi vị trí đã được xác định, có thể đặt nguồn cung cấp điện và cố định chúng vào ống thép hình chữ nhật bằng dây buộc cố định hoặc gắn vào bên hông của ống thép hoặc tường bằng giá đỡ cố định (có vít) và vít tự khoan.
Đảm bảo rằng kết nối là an toàn và nguồn cung cấp điện được nối đất đầy đủ để tránh các vấn đề về điện.
Kết nối cáp AC
Sau khi lắp đặt nguồn cung cấp điện, cần kết nối cáp nguồn AC từ nguồn điện chính vào nguồn cung cấp điện, và cần đảm bảo rằng tất cả các quy trình an toàn về điện được tuân thủ.
Để kết nối cáp AC với nguồn cung cấp điện, bắt đầu bằng việc nối nguồn cung cấp điện với cổng công tắc của tủ phân phối. Từ đó, có thể kết nối các nguồn cung cấp điện liền kề theo cấu hình chuỗi, cho phép phân phối điện hiệu quả giữa nhiều đơn vị.
Kết nối cáp nguồn AC cho lắp đặt màn hình LED
Quan trọng là sử dụng cáp 3 lõi 2.5mm² cho các kết nối này, có thể hỗ trợ tối đa 12 đơn vị nguồn 300W mỗi nguồn. Nếu hệ thống vượt quá công suất này, cần sử dụng thêm một cáp AC để kết nối thêm nguồn cung cấp điện, và bắt đầu một chuỗi mới. Khi kết nối các nguồn cung cấp điện, hãy chắc chắn rằng tất cả các kết nối đều an toàn và được cách điện đúng cách để ngăn ngừa các mối nguy hiểm về điện.
Bước 4: Lắp đặt thẻ nhận tín hiệu LED & Cáp
Kết nối cáp phẳng với thẻ nhận tín hiệu
Trước khi lắp thẻ nhận tín hiệu lên khung thép, cần kết nối cáp tín hiệu phẳng vào thẻ. Sử dụng giao diện chân cắm J1, J2, J3, J4… số lượng các giao diện phụ thuộc vào thẻ nhận tín hiệu.
Kết nối cáp DC với thẻ nhận tín hiệu
Lắp lắp thẻ nhận tín hiệu vào khung thép
Sau khi thẻ nhận tín hiệu đã được kết nối đầy đủ với các cáp, bước tiếp theo là lắp chúng vào khung thép.
Tốt nhất là cố định thẻ nhận tín hiệu vào khu vực chỉ định trên khung thép, thường là gần nguồn cung cấp điện để dễ dàng quản lý cáp. Bên cạnh đó, kỹ thuật viên cũng sẽ kiểm tra độ dài của các cáp nguồn DC đã kết nối ở bước trước; chúng nên đủ dài để đến nguồn cung cấp điện mà không tạo ra căng thẳng hay áp lực.
Ngoài ra, cũng cần cố định thẻ nhận tín hiệu vào bên hông của ống thép hình chữ nhật bằng dây buộc hoặc lắp đặt nó lên tường bằng các tấm cố định và vít.
Kết nối cáp Ethernet
Sau khi thẻ nhận tín hiệu được lắp lên khung thép, có thể kết nối cáp mạng Ethernet vào thẻ nhận tín hiệu để đảm bảo giao tiếp liền mạch giữa các module màn hình LED.
Kết nối cáp Ethernet vào thẻ nhận tín hiệu màn hình LED
Quá trình kết nối thường bao gồm việc liên kết đầu ra của một thẻ nhận tín hiệu với đầu vào của thẻ nhận tín hiệu tiếp theo. Thông thường, có hai cổng Ethernet, có thể kết nối cáp Ethernet từ một cổng của thẻ nhận tín hiệu vào cổng của thẻ kế tiếp trong chuỗi.
Cổng mạng của thẻ nhận tín hiệu màn hình LED
Sau khi tất cả các kết nối Ethernet được thực hiện, rất quan trọng là thực hiện kiểm tra cuối cùng của toàn bộ hệ thống. Kiểm tra mỗi điểm kết nối để đảm bảo rằng các cáp được kết nối an toàn và không có dấu hiệu hư hỏng.
Bước 5: Lắp đặt các mô-đun màn hình LED
Trước khi lắp đặt các mô-đun màn hình LED lên khung thép mà không sử dụng tủ, khung thép đã được vệ sinh sạch sẽ, không có bụi bẩn để đảm bảo các mô-đun được căn chỉnh đúng cách.
Lắp đặt mô-đun màn hình LED Tiến hành gắn mô-đun màn hình LED vào một góc của khung thép, sau đó cố định từng mô-đun bằng các giá đỡ phù hợp. Đồng thời, kết nối cáp phẳng từ card nhận tín hiệu và cáp DC5V từ nguồn điện.
Lắp đặt mô-đun LED lên khung thép
- Kiểm tra tất cả các kết nối giữa các mô-đun LED và card nhận tín hiệu, đảm bảo không có sự cố xảy ra, sau đó tiếp tục lắp đặt các mô-đun LED tiếp theo.
- Sử dụng dây buộc cáp để giữ các dây cáp gọn gàng và ngăn ngừa tình trạng dây bị rối.
- Chú ý tránh tình trạng màn hình bị gập hoặc không đều trong quá trình lắp đặt.
- Đảm bảo không có khoảng cách giữa các mô-đun LED, để màn hình không bị rỗng hoặc không đồng đều.
- Sau khi tất cả các mô-đun đã được lắp đặt, thực hiện kiểm tra kỹ lưỡng toàn bộ màn hình LED, đảm bảo không có vấn đề về độ phẳng hay kết nối.
Bước 6: Cấu hình màn hình LED
Sau khi các mô-đun màn hình LED đã được lắp đặt chắc chắn lên khung thép, bước tiếp theo là cấu hình và kiểm tra màn hình LED để đảm bảo hoạt động tốt nhất.
Khởi động màn hình LED Nhấn nút kiểm tra trên card nhận tín hiệu và màn hình sẽ lần lượt hiển thị các màu sắc và thông tin sau:
- Đỏ
- Xanh lá cây
- Xanh dương
- Dòng
- Trường
- Điểm thông tin
Sau đó, tiến hành cài đặt card nhận tín hiệu và kết nối màn hình. Kỹ thuật viên sẽ cần sử dụng phần mềm cấu hình màn hình, thường được cung cấp bởi nhà sản xuất.
Hướng dẫn hữu ích để cấu hình:
- Cấu hình màn hình NovaLCT của Novastar.
- Cấu hình bản đồ card nhận tín hiệu Colorlight với LEDSetting.
Khi hoàn tất cấu hình và bản đồ, hãy thực hiện thử nghiệm kỹ lưỡng để đảm bảo màn hình LED hoạt động như mong muốn. Cuối cùng, tạo một hình ảnh lớn đồng nhất trên màn hình sau khi đã được cấu hình.
